На текущий момент общее количество домов участвующих в программе капитального ремонта по Российской Федерации составляет порядка 724,08 тысяч домов, общая площадь которых равняется 2 672,3 миллионам квадратных километров, при этом количество инженерных систем и конструктивных элементов в данных домах составляет 5 646,8 тысяч штук. из указанного общего массива на долю города Москвы приходится 29,1 тысяч домов, суммарной площадью 286,43 миллиона квадратных метров, тогда как количество инженерных систем и конструктивных элементов в данных домах составляет 321,12 тысяч штук.

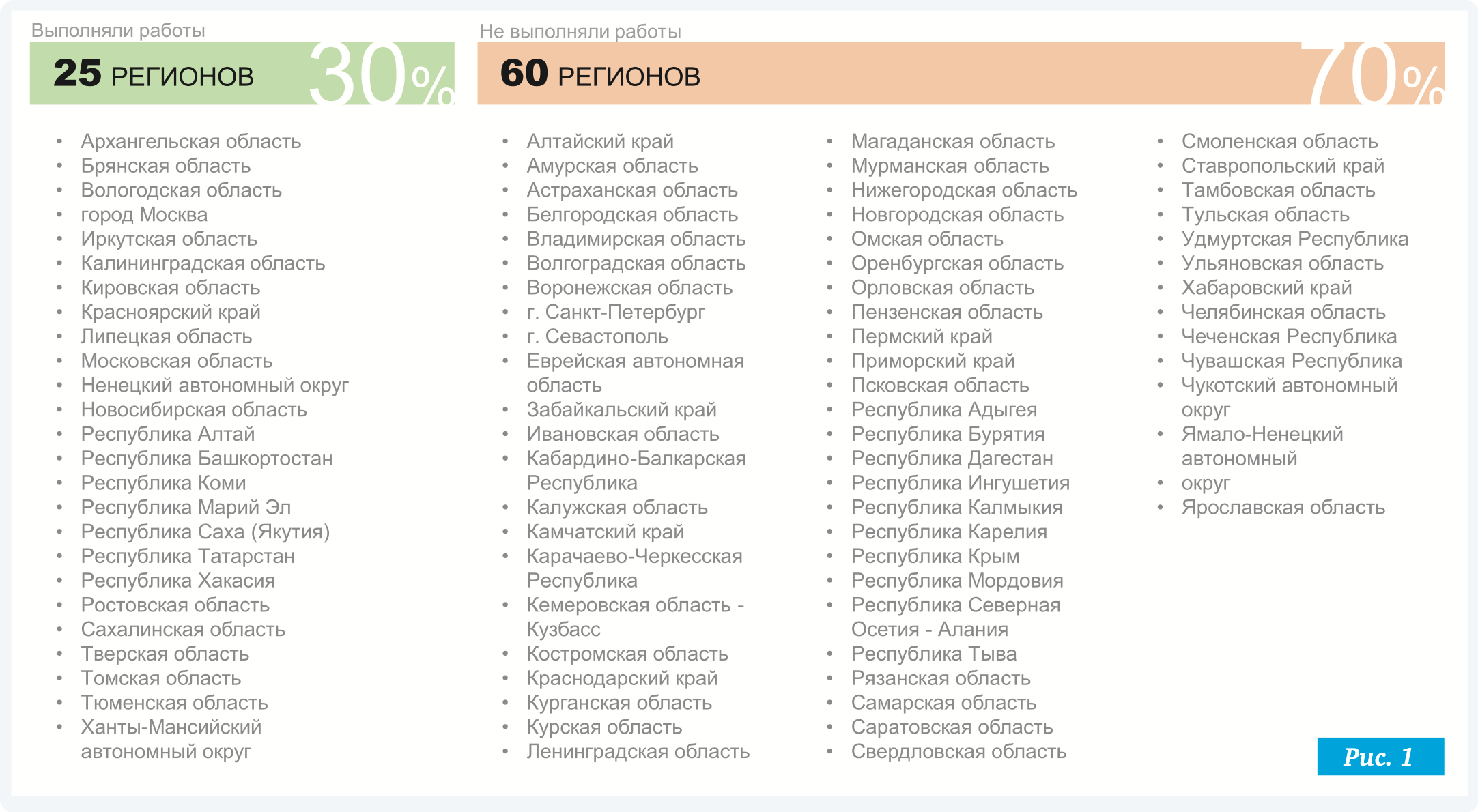

Отметим, что работы по замене ВДГО в рамках региональных программ капитального ремонта МКД по итогам 2022 года выполнялись всего в 25 из 85 регионов, что составляет лишь 30% от общего числа (рис.1).
В рамках плана региональной программы замены ВДГО в период с 2015 по 2044 год планируется отремонтировать 15 363 дома, которые включают в себя порядка 1489 тысяч квартир, в которых, в свою очередь, проживает 3467 тысяч жителей. Рассматривая период с 2015 по 2022 годы можно констатировать, что выполнение планов программы идёт согласно намеченным планам. Так, за указанный период ВДГО было отремонтировано в 1674 домах, т.е. в 159 тысячах квартир, в которых проживает 355 тысяч жителей.

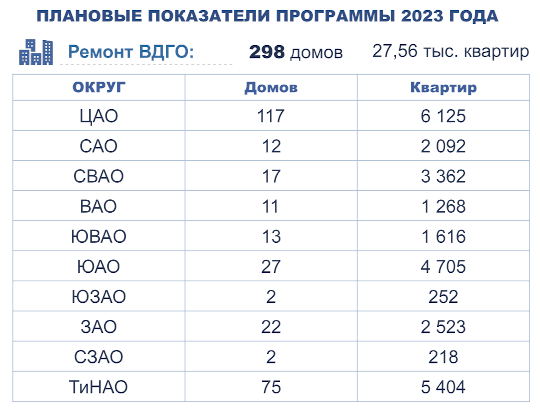

Программа ремонта ВДГО на территории города Москвы на 2023 год (рис. 2) предполагает проведение работ в 298 домах (27,56 тысячах квартир).

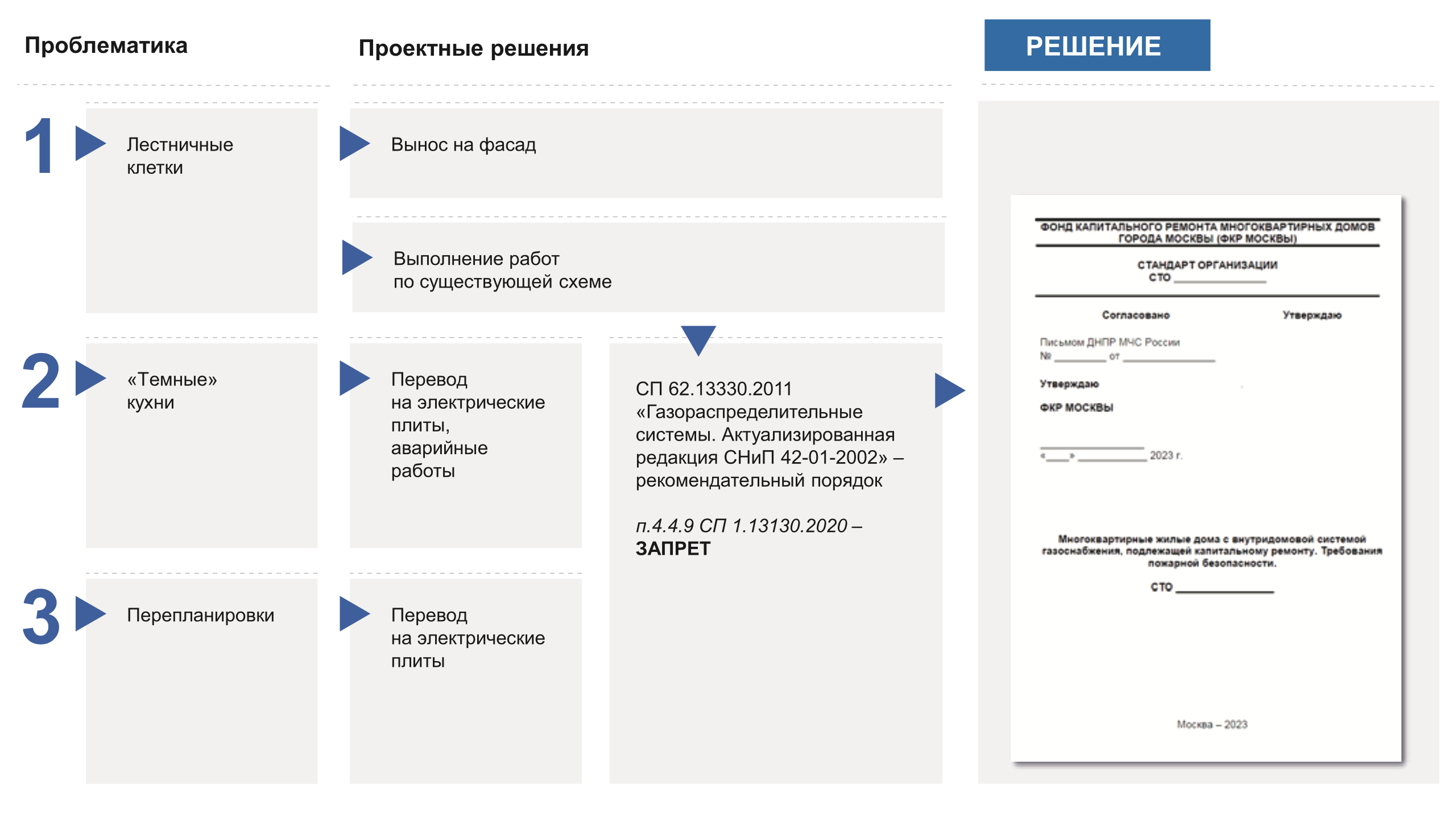

В рамках реализации данной программы необходимо четкое понимание порядка действий. При этом, важным аспектом является неукоснительное соблюдение нормативного регулирование выполнения работ по капитальному ремонту ВДГО (рис. 3).
Первостепенным шагом является создание комиссии с участием Управляющей Компании, управы района и подрядной организации с целью уведомления жителей о капитальном ремонте системы газоснабжения и проработке вопроса об обеспечении доступа для производства работ, а также оформление ведомости.
В случае обеспечения доступа, следующим шагом обязана являться разработка проектно-сметной документации с получением заключения Московской государственной экспертизы, после чего должен начинаться процесс непосредственного выполнения работ.
В случае отсутствия доступа необходимо проведение диагностирования системы ВДГО, по итогам которого, в случае фиксации удовлетворительного состояния последней должен быть составлен документ о продлении срока дальнейшей эксплуатации ВДГО на срок от трёх до пяти лет, оформленный в протокольном решении собственников МКД.
Если же диагностика покажет необходимость капитального ремонта ВДГО, необходимо соблюсти следующую последовательность действий:
- Направление заключения по результатам технического диагностирования ВДГО в АО «МОСГАЗ».
- АО «МОСГАЗ» направляет уведомление о приостановке подачи газа в управляющую организацию.
- Управляющая организация направляет за 40 дней собственника помещений в МКД уведомление о приостановке подачи газа.
- По истечении 40 дней – отключение МКД от газоснабжения.
- Данный пункт является опциональным, поскольку его исполнение напрямую зависит от того, возымеют ли предыдущие указанные шаги в своей совокупности искомый эффект. В случае, если желаемый результат будет достигнут – финальным шагом является выполнение работ по капитальному ремонту ВДГО в рамках заключенного договора.
Также в рамках исполнения программы важным аспектом является информационная работа с жителями в рамках проведения работ по ремонту ВДГО.

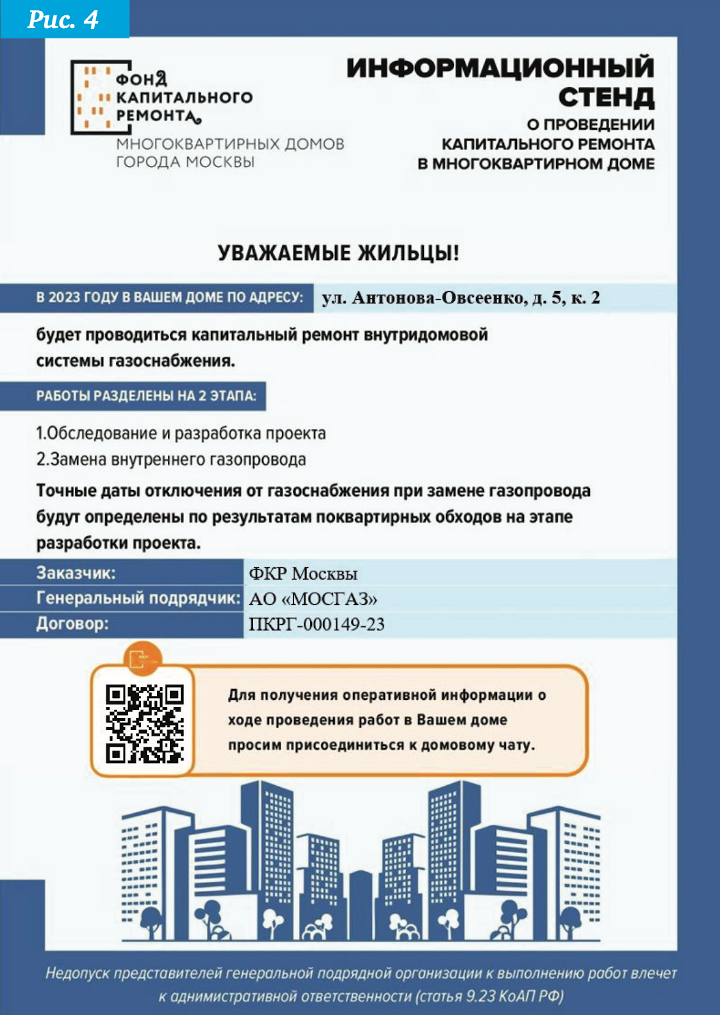

В частности, речь идёт про информирование жителей о провед ении соответствующих работ (рис. 4).
Размещение информации может происходить на официальном сайте ФКР города Москвы, на информационных стендах входных групп и подъездов, а также в домовых чатах МКД (включая регистрацию новых чатов).
Перед началом работ по обследованию также необходим обеспечить информирование жителей за 3 дня до проведения поквартирного обхода для предоставления доступа и формирования графика производства работ, а также в день проведения поквартирного обхода.
Информирование жителей также должно производиться и по вопросам срока начала и окончания производства работ путём размещения информация на подъездах МКД о дате отключения системы газоснабжения и начале проведения монтажных работ за месяц до непосредственного начала действий. В домовых чатах МКД должно дублировать информацию о дате отключения системы газоснабжения и начале проведения монтажных работ за 10 дней, о дате отключения системы газоснабжения и начале проведения монтажных работ за 3 дня, а также непосредственно в день отключения системы газоснабжения и начала монтажных работ. В качестве проявлений текущего и последующего контроля в данном контексте выступает мониторинг публикаций жителей в домовых чатах, и вытекающие из него подготовка резолюций и контроль исполнения.
Кожиченков В.С. – заместитель генерального директора
Фонда капитального ремонта многоквартирных домов г. Москвы.
